1、風管安裝前,應先對其安裝部位進行測量放線,確定管道中心線位置。
2、風管支、吊架的安裝應符合本規范第7章的有關規定.
3、風管安裝前,應檢查風管有無破損、開裂、變形、劃痕等外觀質量缺陷,風管規格應與安裝部位對應,復合風管承插口和插接件接口表面應無損壞。
4、非金屬風管連接應符合下列規定:
1)法蘭連接時,應以單節形式提升管段至安裝位置,在支、吊架上臨時定位,側面插入密封墊料,套上帶鍍鋅墊圈的螺栓,檢查密封墊料無偏斜后,做兩次以上對稱旋緊螺帽,并檢查間隙均勻一致。在風管與支、吊架橫擔間應設置寬于支撐面、厚1. 2mm的鋼制墊板。
2)插接連接時,應逐段順序插接,在插口處涂專用膠,并應用自攻螺釘固定。
5、復合風管連接宜采用承插階梯粘接、插件連接或法蘭連接。風管連接應牢固、嚴密,并應符合下列規定:
1) 承插階梯粘接時(圖4-26),應根據管內介質流向,上游的管段接口應設置為內凸插口,下游管段接口為內凹承口,且承口表層玻璃纖維布翻邊折成90°。清掃粘接口結合面,在密封面連續、均勻涂抹膠粘劑,晾干一定的時間后,將承插口粘合,清理連接處擠壓出的余膠,并進行臨時固定;在外接縫處應采用扒釘加固,間距不宜大于50mm,并用寬度大于或等于50mm的壓敏膠帶沿接合縫兩邊寬度均等進行密封,也可采用電熨斗加熱熱敏膠帶粘接密封。臨時固定應在風管接口牢固后才能拆除。

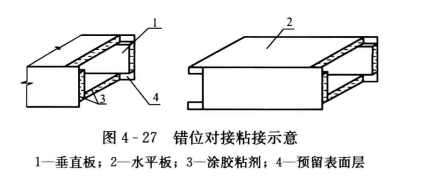

2)錯位對接粘接(圖4-27)時,應先將風管錯口連接處的保溫層刮磨平整,然后試裝,貼合嚴密后涂膠粘劑,提升到支、吊架上對接,其他安裝要求同承插階梯粘接。
3)工形插接連接時,應先在風管四角橫截面上粘貼鍍鋅板直角墊片,然后涂膠粘劑粘接法蘭,膠粘劑凝固后,插人工形插件,最后在插條端頭填抹密封膠,四角裝人護角。
4)空調風管采用PVC及鋁合金插件連接時,應采取防冷橋措施。在PVC及鋁合金插件接口凹槽內可填滿橡塑海綿、玻璃纖維等碎料,應采用膠粘劑粘接在凹槽內,碎料四周外部應采用絕熱材料覆蓋,絕熱材料在風管上搭接長度應大于20mm。中、高壓風管的插接法蘭之間應加密封墊料或采取其他密封措施。
5)風管預制的長度不宜超過 2800mm,
6、風管安裝后應進行調整,風管平正,支、吊架順直。
