裝配式潔凈室由圍護結構與凈化設備兩部分組成。裝配式成套潔凈設備由圍護結構、送風系統、空調機組、空氣吹淋室、傳遞窗、控制箱、余壓閥、照明燈具、殺菌系統以及安裝在空調系統中的多級空氣過濾器、消聲器等部件組成。裝配式潔凈室具有設備配套性好,施工機動靈活、使用方便等優點。但是它不適用于潔凈度要求較高的場所。

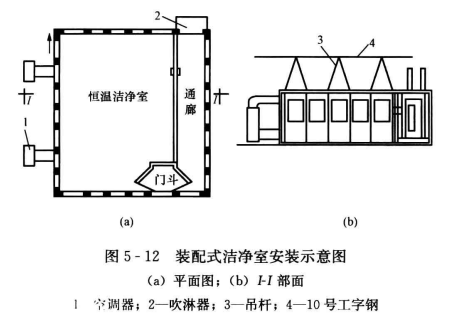

裝配式潔凈室安裝施工包括地面的鋪設,壁板的安裝以及吊頂頂棚的安裝等內容。裝配式潔凈室安裝,如圖5-12所示。
潔凈室地面鋪設安裝
1、裝配式潔凈室地面材料的選擇主要是由氣流組織形式決定的。垂直單向流潔凈室的地面,采用格柵鋁合金活動地板;而水平單向流與亂流潔凈室,則采用塑料貼面活動地板或者現場鋪設的塑料地板。塑料地面通常選用抗靜電聚氯乙烯卷材。
2、地面平整度對安裝墻板下馬槽、縮小縫隙十分重要。因此,為確保涂料涂抹與卷材的鋪貼質量。鋪設卷材的水泥地面應當無疏松、麻面以及蜂窩等缺陷,用2m直尺與楔型塞尺檢驗,不平整度應不大于0.1 %;基層材料含水率應不大于6 %~8 %。
3、地面面層的鋪設應當與墻板踢腳板形成密封的整體。地面若有缺陷及不平整處,可以用不低于M10水泥砂漿修補找平。
4、鋪貼地面的膠粘劑可以按設計要求選用,一般常用88號膠。
5、鋪貼時,先將地面清理干凈再放線,然后用30%的88號膠與70%的稀料混合液在地面上薄薄地刷一層,等干后再均勻地刷一層88號膠,其厚度可以控制在1 mm左右,并且同樣地在塑料卷材上刷一層膠,等膠干至不貓手時將卷材鋪貼在地面上,并用壓輥趕出里面的空氣。
6、鋪貼順序應當從中間向四周進行。每塊卷材要預留約1~1. 5mm的間隙用來作焊縫。
7、鋪貼完后即可以進行焊接。可將焊機放于角鋼制作的導軌上,塑料焊條選用三角形斷面的焊條以保證塑料焊縫的平面。焊接前為了保證焊接強度,可用三角刮刀坡口,并用丙酮或者稀料將焊縫內的膠洗掉。
焊接時應當將導軌調好使焊機在前進過程中的焊嘴對準焊縫。焊條由輸送壓輥引出,經焊機的熱空氣將焊條以及焊縫加熱呈貓滯流動狀態,最終由壓輥加壓使之成為一整體。
8、踢腳板的鋪貼必須待壁板安裝后,將地面靠近墻壁的預留的卷材邊反上來鋪貼于板壁上,形成弧形的墻角及踢腳板。
