1.檢查庫體安裝平面
安裝冷庫庫體的場地要干燥、平整,其平整度不大于5mm。如果選址在室外,則要在庫體上方搭建防雨棚,不能受到其他熱輻射和雨水的影響。安裝位置應充分考慮通風、排水、維修空間等各項因素。檢在庫體安裝平面平整的方法如下:
1)用水平儀檢查安裝庫體地面的水平度。

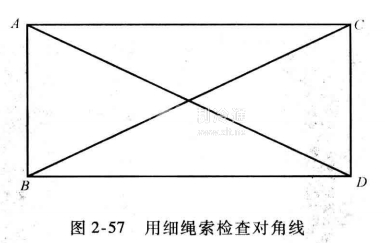

2)用細繩索檢查對角線,注意繩索要繃緊,使AD=BC,如圖2-57所示。
2.安裝底板的步驟

1)安裝地板前按圖2-58所示,在板接縫處的點A, B打玻璃膠。
2)邊與邊對齊,并按編號依序用六角匙順時針鎖緊地板。
3)用水平尺檢查水平,不平整時要墊平,并保證長寬尺寸符合圖樣要求。
4)地板安裝完后,將地板上表面擦干凈。
5)將地板庫內側表面接縫(點C)打上發泡料。
3.安裝墻身板的步驟
1)選擇靠門一側的任一角墻身板安裝,以求穩固,要求與地板平齊。
2)用鉛垂線檢查墻身板的垂直度。
3)按順時針?lè)较虬惭b其余墻身板和間隔墻板(只鎖部分鎖鉤,以不倒為前提)。
4)檢查墻身板與地板是否對齊。由于庫板的積累誤差,墻身與地板可能會有幾毫米不平齊,如墻身短、地板長,則先鎖連接地板的鎖鉤,再鎖墻身之間的鎖鉤;反之,先鎖墻身之間的鎖鉤,再鎖連接地板的鎖鉤。也可將墻身整體平移,盡可能保證靠門一側平齊。
5)再次檢查墻身板的垂直度。
