壓縮機基礎應建在實土上,施工前應先將機座下的浮土挖深后分層夯實。土質松軟時應挖深2~3m,分層回填夯實,每層厚度不大于150 mm,回填夯實的土層應密實,土壤密度應不小于1.6g/cm3。或將槽底夯實后,用C10毛石混凝土筑至基礎底的標高,然后在其上搗筑基礎。
基礎應用150號混凝土搗筑,搗筑過程應一次完成。按設備要求預留地腳空洞,并預埋電纜管和上下水管道等。混凝土高度須比圖注尺寸低10~20 mm,以待設備上位后進行抹面。大型機座四周應做50~100 mm寬的減振縫,縫內填砂,縫頂用瀝青麻絲填平。也可采用彈簧減振基座安裝。

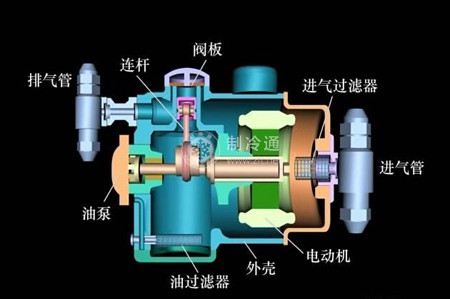

安裝時,制冷壓縮機的中心線應與基礎的中心線對正。
制冷壓縮機安裝過程中,使用墊鐵來調整設備的水平度。墊鐵常用鑄鐵或鋼板制成,厚墊鐵多用鑄鐵,薄墊鐵多用鋼板。墊鐵的種類較多,制冷壓縮機安裝中大多用斜墊鐵和平墊鐵。墊鐵安放位置應根據設備底部外形和螺栓孔位置來確定,一般墊鐵間的距離以500~ 1 000 mm為宜。墊鐵中心線應垂直于設備底座邊緣。平墊鐵外露長度10~30 mm,斜墊鐵外露長度10~50 mm。每組墊鐵數量一般不超過3塊,采用平整鐵時,最厚的在下面,最薄的在中間。每組整鐵應放置整齊、接觸良好、無松動現象。調平后應將鋼板制成的墊鐵相互焊牢。
設備的調平可分初平和精平兩步進行。初平是指初步將設備的水平度調整到設計要求。初平時,用水平測量儀在設備的精加工面上測量設備的水平度。通過調節墊鐵或打入斜墊鐵,使縱向和橫向水平度不超過C.2/1 000。保證一定的外露長度,以備精平調整時使用。
壓縮機初平后,用不低于基礎標號的細石混凝土或水泥砂漿對地腳螺栓孔進行二次灌漿。各孔洞灌漿必須一次完成,分層搗實。水泥初凝后應灑水養護,時間不得少于7天。當混凝土強度達到70%以上時方能擰緊地腳螺拴。
為進一步調整設備的水平度,以達到規范或設備技術文件的要求,在二次灌漿后,應對設備的水平度再進行精確的調整,這項工作稱為精平。制冷壓縮機的精平以設備某些主要部件(如汽缸、飛輪等)的基準面為基準進行測量,不同壓縮機的測量基準面也各不相同。常用的測量方法有用框式水平儀、角度水平儀和鉛垂法等。測量過程中應注意:必須將測量平面上的油漆、防銹油等刮干凈,以免影響測量的準確性;使用框式水平儀時,手不準接觸水準器的玻璃管;讀數時視線應垂直對準水準器。為提高測量的準確性,在同一測量點應在正反兩個方向(180°)各測量一次,并用兩次測量結果加以修正。
設備調平后上緊地腳螺栓,螺栓頂應高出螺母上平面2~3mm。多層墊鐵相互焊牢,壓縮機底部與基礎表面間的空隙用混凝土填滿,將墊鐵埋入混凝土中,然后按圖樣要求進行基礎抹面作保護層。
